丰源电站1号机组转子成功起吊 大修工作有序开展
发表日期:2021-11-11

2021年11月10日上午,丰源电站1号机组发电机转子成功起吊,标志着亿能公司负责的大修工作全面打响

图片 14.jpg

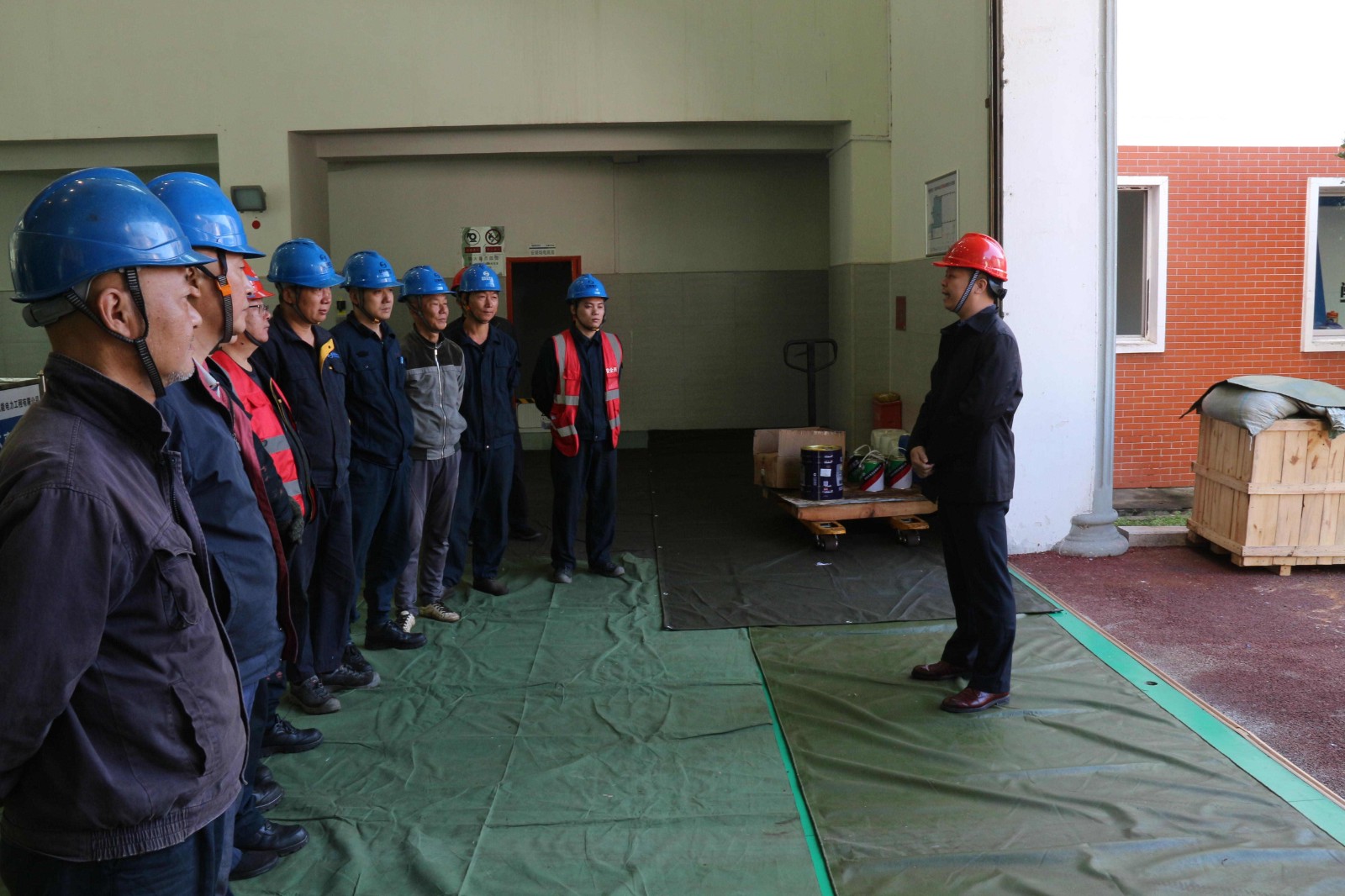

此次亿能公司通过市场公开投标,竞得丰源电站1号机组大修项目,首次承接40MW装机容量机组的大修工作,为确保各项工作有序推进,保证工期工效,施工项目组在总结该站2号机组抢修经验的基础上制定了详细的吊装方案,明确了具体任务、危险点和安全防范措施。1号机组发电机钻子起吊前,亿能公司在现场组织召开了动员大会,闽东电力副总经理陈栋才和亿能公司执行董事、总经理卓昭炫亲临现场分别作了动员讲话。陈栋才副总经理要求大家继续发扬连续奋战和吃苦耐劳的精神,保质保量的完成好此次大修工作。

图片 15.jpg

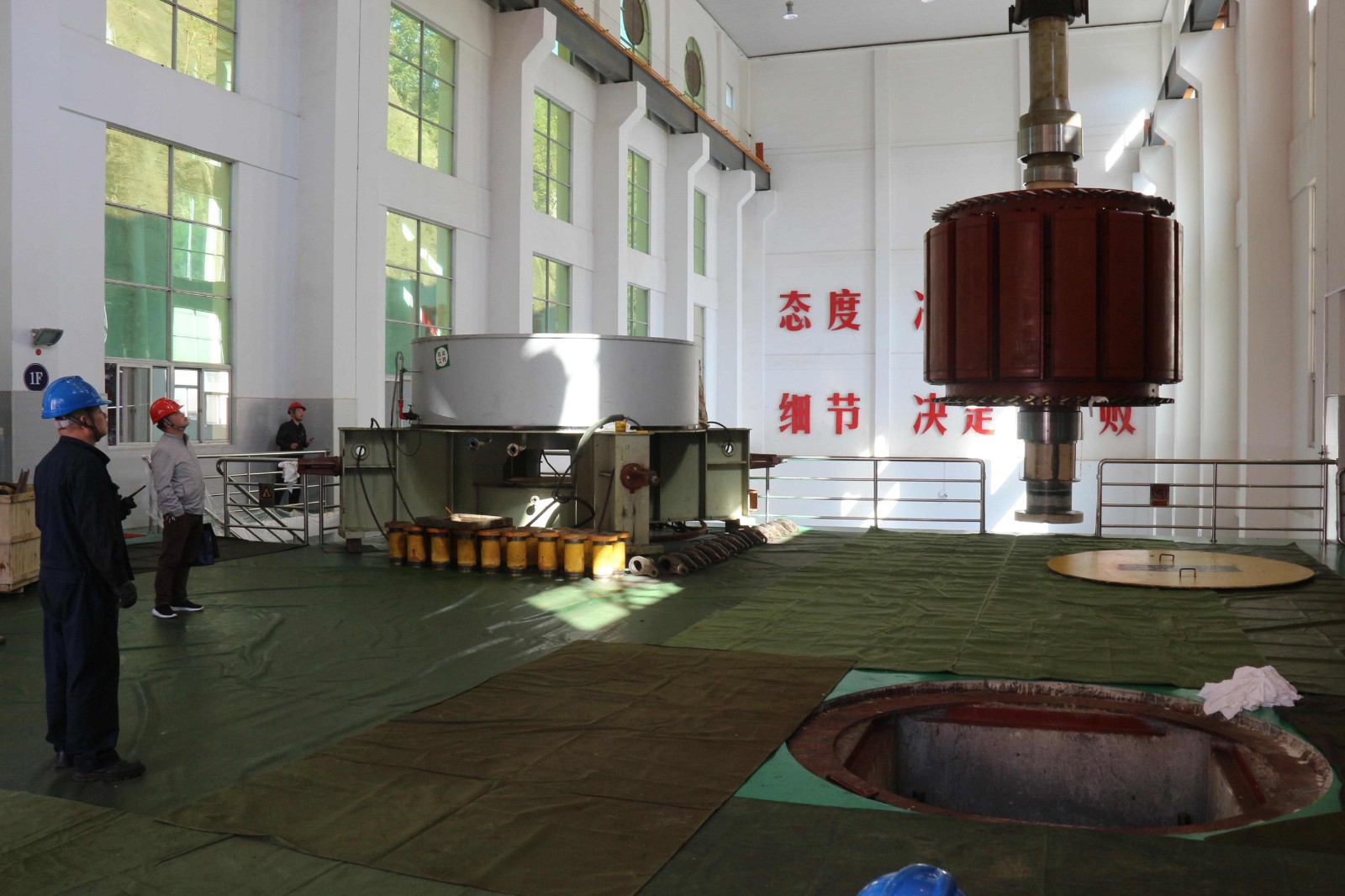

10点左右现场各项工作准备完成,吊装工作严格按照流程开展,现场人员之间密切配合,工作负责人及安全员严密监视,行车操作员精准操控,整个过程行云流水,重达120吨的转子一次性起吊成功并顺利吊入转子检修支墩当中,为圆满完成丰源电站1号机组检修的工作任务打下了坚实的基础。

图片 11.jpg

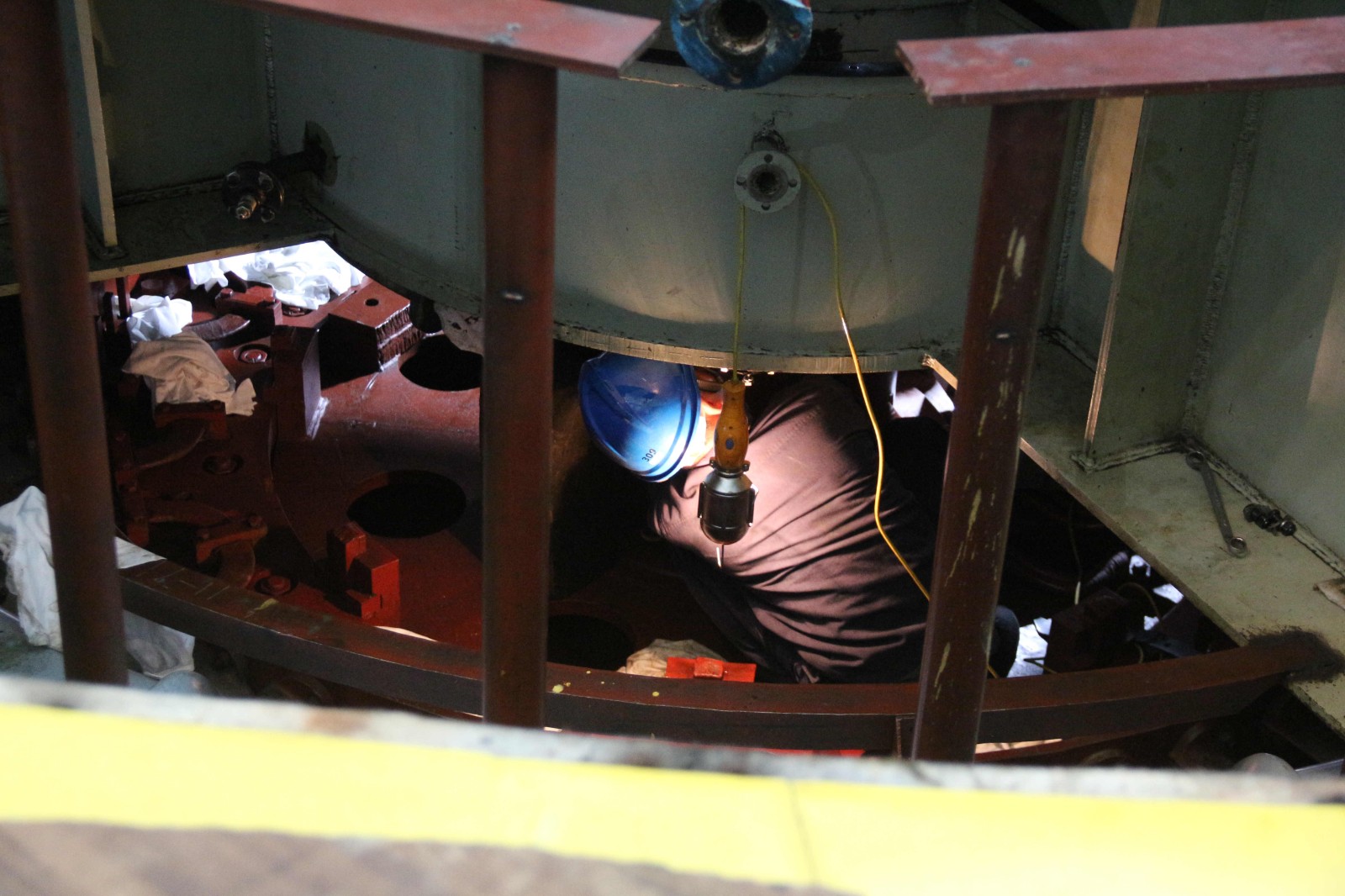

面对项目体量大、工期紧、任务重、人员缺等问题,现场负责人灵活调度检修工位,强化施工现场管理,确保在人员紧缺的情况下,仍按照既定计划有序推进。过程中,现场检修工具柜上各类工器具取放有序,安全生产保护措施落实到位,各检修工位人员按照分工各司其职,现场看似不紧不慢,实则有条不紊。工作初期,在上导油气水管拆卸过程中,狭矮的空间内,检修人员不仅要弯腰保持蹲姿,还要持工具拆卸零件,长时间的弯腰作业,经常出现完成后直不起腰的情况,但他们苦累不言埋头苦干,日复一日的克服着不断出现的困难,兢兢业业完成各项检修任务。

目前检修人员已经开始对机组进行深度拆卸,并做好零件检查、清洗、修复和更换等各项工作,预计剩余工期35天。


稿件来源:亿能公司 刘清旺
